করোনায় থেমে নেই পদ্মা সেতু, বসে গেল ৩০তম স্প্যান

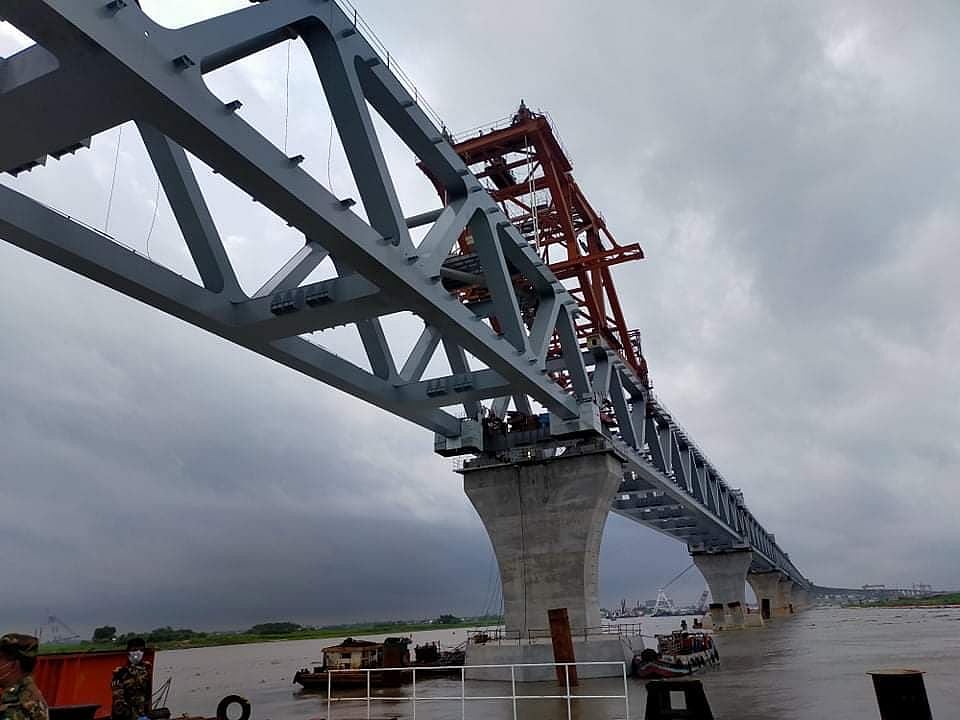

পদ্মা সেতুর ৩০তম স্প্যান আজ শনিবার সকাল ৯টা ৩৫মিনিটে শরীয়তপুরের জাজিরা প্রান্তে সেতুর ২৬ ও ২৭ নম্বর পিয়ারের ওপর বসানো হয়েছে। ছবি : সংগৃহীত

করোনা মহামারির সময়ও থেমে নেই পদ্মা সেতুর নির্মাণকাজ। আজ শনিবার সকাল ৯টা ৩৫ মিনিটে শরীয়তপুরের জাজিরা প্রান্তে সেতুর ২৬ ও ২৭ নম্বর পিয়ারের (খুঁটি) ওপর বসানো হয়েছে ৩০তম স্প্যান। এ নিয়ে সেতুর ৪ হাজার ৫০০মিটার অংশ দৃশ্যমান হয়েছে। এখন সেতুর আরও ১১টি স্প্যান বসানো বাকি।

পদ্মা সেতু প্রকল্প সূত্রে জানা গেছে, চলতি বছর এই সেতুর ১০টি স্প্যান বসানো হয়েছে। এর মধ্যে সারা দেশে সাধারণ ছুটির মধ্যেও ২৭ মার্চ থেকে আজ ৩০ মে পর্যন্ত ৪টি স্প্যান বসানো হয়েছে।  করোনা দুর্যোগের মধ্যেও সেতুর ৪২টি পিয়ারের সব কটিতেই স্প্যান বসানোর জন্য প্রস্তুত করা হয়েছে। একই সঙ্গে রোডওয়ে ও রেলওয়ে স্ল্যাব বসানোর কাজ এগিয়ে চলছে। পদ্মা সেতুর মাওয়া প্রান্তে ২০টির মধ্যে ১০টি স্প্যান বসানো হয়েছে। এ ছাড়া নদীর মাঝখানে একটি স্প্যান এবং জাজিরা প্রান্তে ২০টির মধ্যে ১৯টি স্প্যান স্থাপন করা হয়েছে। সেতুর জন্য প্রয়োজনীয় ৪১টি স্প্যানের মধ্যে মাওয়ায় এসেছে ৩৯টি। এর মধ্যে ৩০টি স্থাপন করা হয়েছে। ৯টি স্প্যানে মাওয়ায় কুমারভোগ কনস্ট্রাকশন ইয়ার্ডে ওয়েল্ডিং, অ্যাসেম্বলিং ও পেইন্টিংয়ের কাজ চলছে। বাকি দুটি স্প্যানের সব অংশসহ অন্য সব সরঞ্জাম ১৫ জুনের মধ্যে মাওয়া কন্সট্রাকশন সাইটে পৌঁছে যাবে।

এদিকে শরীয়তপুরের জাজিয়ার পদ্মা নদীতে সেতুর কাজ করা সবচেয়ে বড় চ্যালেঞ্জের বলে জানান প্রকল্প সংশ্লিষ্ট প্রকৌশলীরা। তাঁদের মতে, বর্ষাকাল এলে এই চ্যালেঞ্জ আরও বেড়ে যায়। বর্ষার প্রভাব এরই মধ্যে পদ্ময় পড়তে শুরু করেছে। গত কয়েক দিনে নদীর পানির উচ্চতা সাড়ে ছয় ফুট বেড়েছে। তাই ২০ জুনের মধ্যেই সেতুর জাজিরা প্রান্তের ২৫ ও ২৬ নম্বর পিয়ারের ওপর অবশিষ্ট একটি স্প্যান (৩১তম স্প্যান) বসাতে হবে। এটি করা না গেলে বর্ষাকাল শেষে পদ্মা নদীর ২ কিলোমিটার অংশে ড্রেজিং করতে হবে।

মূল সেতুর ২ হাজার ৯১৭টি রোডওয়ে স্ল্যাবের মধ্যে ৫৯৪টি ও ২ হাজার ৯৫৯টি রেলওয়ে স্ল্যাবের মধ্যে ১ হাজার ১০৫টি স্থাপন করা হয়েছে। মাওয়া ও জাজিরা ভায়াডাক্টে ৪৮৪টি সুপার টি-গার্ডারের মধ্যে ১৪৮টি স্থাপন করা হয়েছে। সব মিলিয়ে গত ৩০ এপ্রিল পর্যন্ত মূল সেতুর ৮৭ শতাংশ নদীশাসন কাজের ৭১ শতাংশ কাজ সম্পন্ন হয়েছে।
